Na završnim radovima svi žele ući u kuću istog tjedna. Ali knauf se ne zatvara prije provjere instalacija, keramika ne ide na nepripremljenu podlogu, a soboslikar ne može završiti zid koji će netko sutra bušiti. Brzina dolazi iz pravilnog redoslijeda, ne iz gužve na gradilištu.
Za svaki prostor prvo bilježimo podlogu, instalacije i završni sloj. Tek zatim određujemo kada fasader, knaufer, keramičar i soboslikar imaju uvjete za posao.
Prvo planirajte ovisnosti, a tek zatim datume ekipa
Raspored počinje popisom prostora i slojeva. Za svaku prostoriju zapišite završnu oblogu zidova, poda i stropa, instalacije koje prolaze ispod njih, potreban pregled te uvjete sušenja. Na vanjštini jednako povežite stolariju, klupčice, sokl, oluke, prodore, vanjske instalacije i fasadni sustav.
- Napravite matricu prostorija, podloga i završnih obloga.
- Označite pregled koji mora prethoditi zatvaranju svakog sloja.
- Razdvojite kritični put od radova koji mogu teći u drugoj zoni.
- Potvrdite rok nabave prije rezervacije termina izvođača.
Kontrolna točka 1: objekt je zatvoren, instalacije usklađene, podloge spremne
Prije zatvaranja unutarnjih slojeva objekt mora biti zaštićen od vode, a instalacije i podloge spremne. Kad objekt još propušta vodu, zatvaranje osjetljivih unutarnjih slojeva stvara rizik koji se na početku ne vidi.
Prije osjetljivih unutarnjih radova krov i vanjska stolarija trebaju štititi prostor od izravnog prodora vode. Grube instalacije moraju biti usklađene s nacrtima kupaonica, kuhinje, rasvjete, grijanja i ventilacije. Svaka kasna promjena položaja utičnice, miješalice ili odvoda može otvoriti gotovu ploču ili keramiku.
Fotografirajte instalacije s mjernom referencom prije nego što ih zatvore knauf, žbuka ili obloga. Ta mala evidencija olakšava kasnije bušenje i održavanje.
Fasada: riješite prodore i detalje prije završne žbuke
Fasadni radovi počinju pregledom nosive, čiste i prikladno pripremljene podloge. Prije lijepljenja izolacije treba uskladiti položaje vanjskih jedinica, rasvjete, kamera, ograda, tende, oluka i svih nosača. Naknadno probijanje gotovog sustava povećava rizik prodora vode i toplinskih mostova.
- potvrđene pozicije svih vanjskih prodora i nosača
- riješeni sokl, klupčice, opšavi i spojevi sa stolarijom
- zaštićena skela i radni uvjeti unutar granica sustava
- kontrola ravnine i armirajućeg sloja prije završne teksture

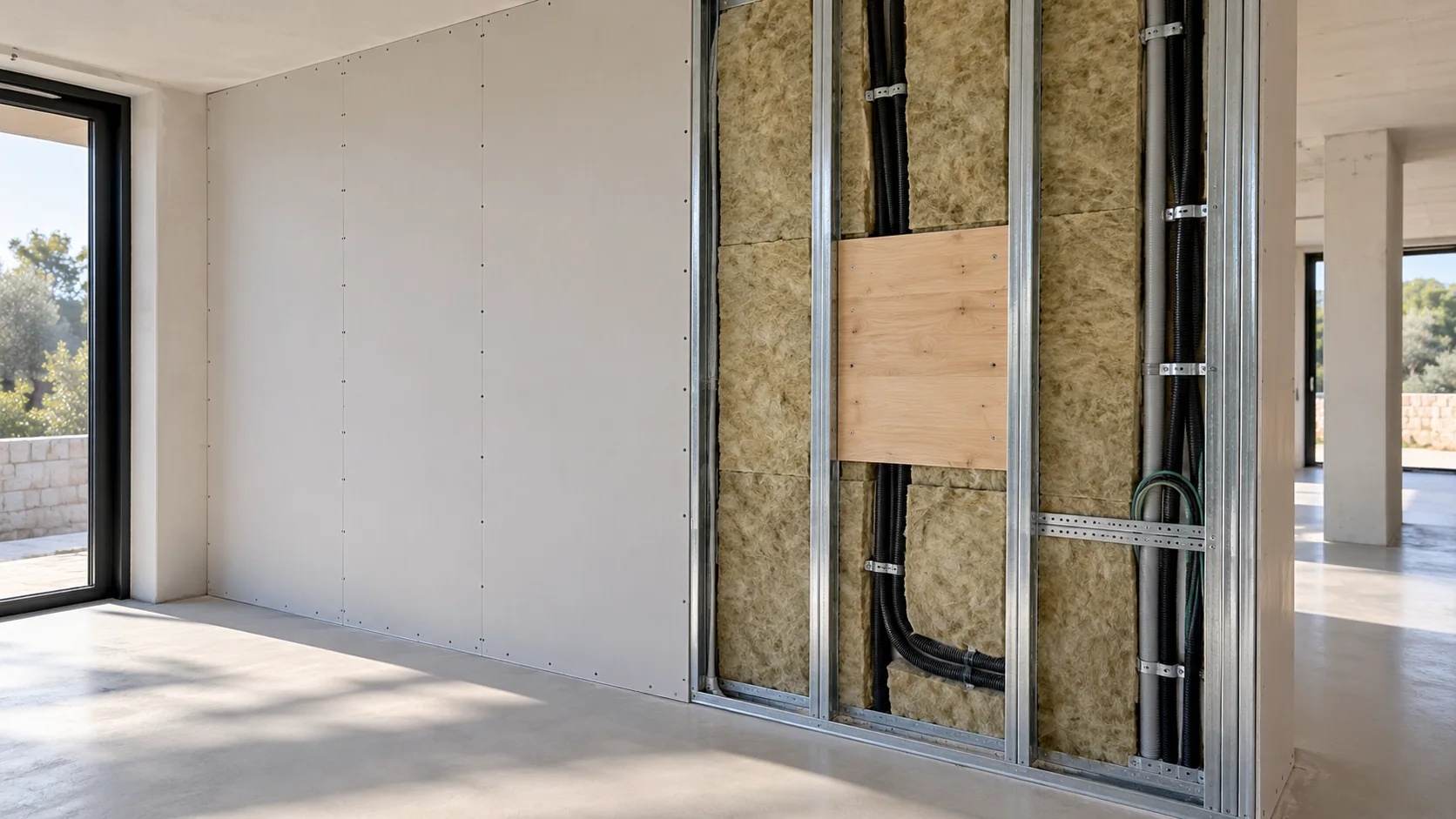

Knauf: instalacije i ojačanja provjerite prije zatvaranja ploča
Prije druge strane knauf zida provjeravamo trase i fotografiramo ih. Poslije je svaki popravak skuplji.
Suha gradnja počinje trasiranjem pregrada, spuštenih stropova i obloga prema usklađenim nacrtima. Prije zatvaranja treba ugraditi predviđene profile, izolaciju, instalacije i ojačanja za kuhinjske elemente, umivaonike, televizore, rukohvate ili drugu težu opremu. Položaji vrata i završne visine poda moraju biti poznati.
Prije druge strane ploče potpišite kontrolu instalacija, izolacije, ojačanja i revizijskih otvora. Nakon zatvaranja svaka zaboravljena stavka postaje rušenje.

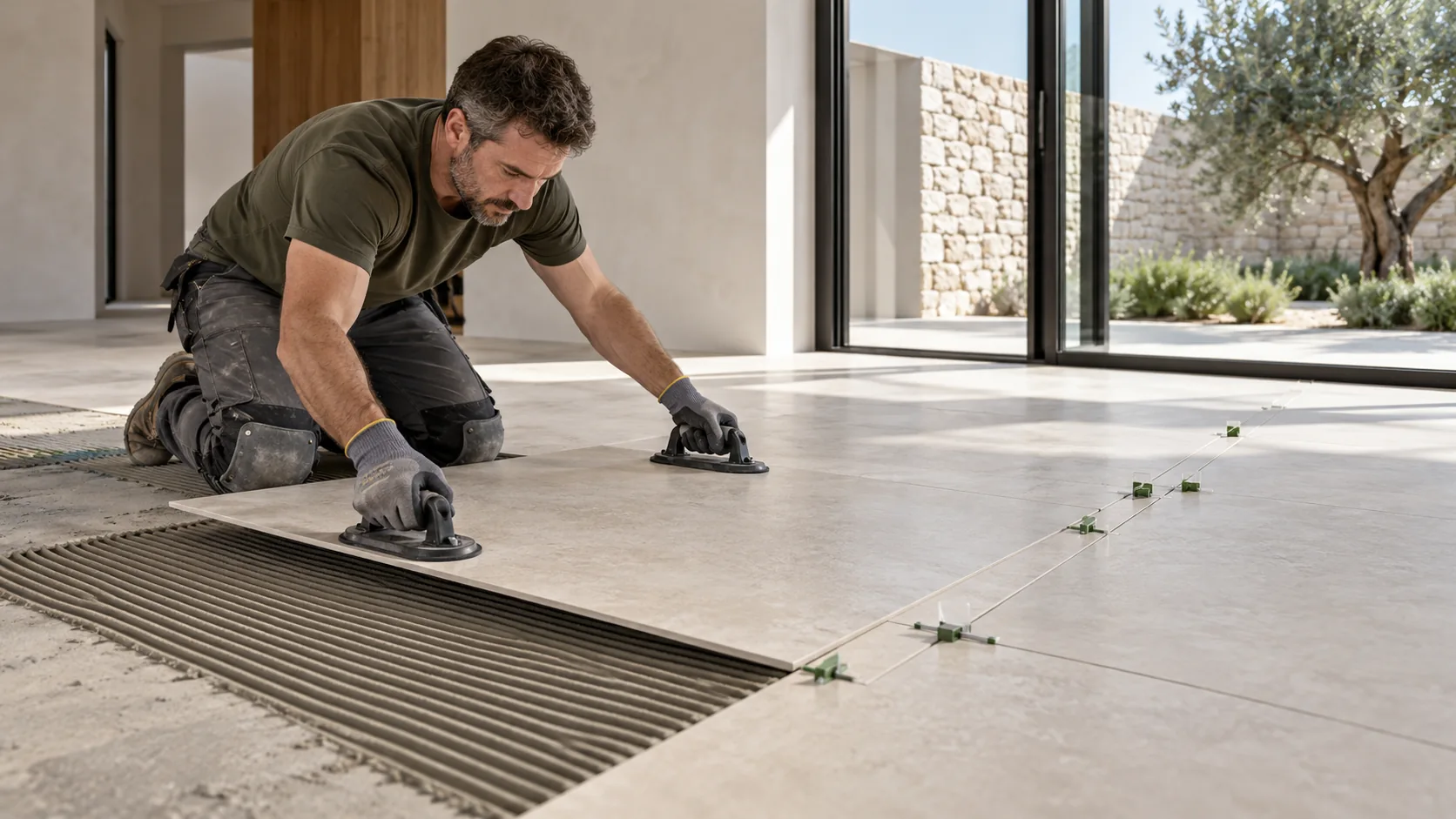

Keramika: podloga, hidroizolacija i raspored pločica prethode lijepljenju
U kupaonici najprije gledamo pad prema odvodu i neprekinutu hidroizolaciju. Lijepa pločica ne popravlja lošu podlogu.
Keramičarski rad počinje mjerenjem, ne otvaranjem ljepila. Provjeravaju se dimenzije, ravnost, visine, padovi, položaji slivnika, pragova, sanitarija i završnih profila. Raspored pločica treba unaprijed pokazati rezove, osi, fuge, prijelaze među prostorijama i odnos prema nišama i ugradbenim elementima.
- odobren nacrt polaganja s rezovima i visinama
- preuzeta ravnost podloge i potvrđeni padovi
- evidentirana hidroizolacija prije prekrivanja
- usklađeni profili, slivnici, sanitarije i staklene stijene
- zaštićena gotova keramika do završetka drugih radova

Bojanje podijelite na pripremu, osnovne slojeve i završne popravke
Soboslikarski radovi trebaju dovoljno suhu, čvrstu i čistu podlogu. Najprije se pregledavaju žbuka i knauf, saniraju nedostaci, obrađuju spojevi, brusi i uklanja prašina. Temeljni premaz i završna boja moraju biti kompatibilni s podlogom i međusobno, a vrijeme između slojeva prilagoditi uvjetima.

Paralelni rad organizirajte po zonama, ne po zanatima koji se sudaraju
Velika kuća omogućuje da knauferi rade na jednoj etaži dok keramičari pripremaju drugu, ali samo ako su pristup, skladištenje i put otpada odvojeni. Mokro rezanje, brušenje, nošenje ploča i transport ljepila ne bi trebali prolaziti kroz prostoriju s gotovom bojom ili nezaštićenim podom.
Rad može početi u zoni tek kada prethodna ekipa preda podlogu, sljedeća je pregleda, a odgovornost za zaštitu bude jasno preuzeta.
U Istri kalendar prilagodite mikroklimi i sezonskoj logistici
Fasada i vanjsko bojanje osjetljivi su na sunce, vjetar, oborine i temperaturu podloge. U Rovinju, Poreču i Umagu objekt može biti izložen morskom zraku i jakom suncu, dok položaji oko Buja imaju vlastite mikroklimatske uvjete. Upute sustava i mjerenje na samoj fasadi važniji su od opće vremenske prognoze za grad.
- pratite uvjete na podlozi, a ne samo prognozu zraka
- planirajte sjenčenje, zaštitu skele i siguran rad na vjetru
- provjerite lokalni pristup za veće dopreme i odvoz
- imajte unutarnju zonu spremnu kao razumnu alternativu vanjskim radovima
Završna kontrolna lista: pet odluka prije ulaska svake ekipe
Prvo potvrdite podlogu: je li dovršena, dovoljno suha, ravna i čista za odabrani sustav. Drugo potvrdite dokumente: zadnji nacrt, uzorak, boju, format, smjer polaganja i tehničke upute. Treće provjerite skrivene radove i zabilježite ih prije zatvaranja.
- podloga pregledana i pisano preuzeta
- materijal, uzorak i detalj izvedbe odobreni
- skrivene instalacije i slojevi kontrolirani
- pristup, skladištenje, otpad i zaštita dodijeljeni
- količina, kriterij prihvata i promjene unaprijed dogovoreni
Najbrža ekipa nije ona koja prva uđe u prostoriju, nego ona koja posao može završiti bez povratka zbog tuđe ili vlastite nedovršene pripreme.
Zaključak
Dobra odluka počinje prije prvog dana radova.
Završne radove rasporedite po spremnosti podloge, a ne samo po slobodnom terminu majstora. Pošaljite projekt i stanje objekta pa možemo definirati redoslijed i kontrolne točke prije dolaska ekipa.
Pošaljite projekt na pregledNajčešća pitanja
Odgovori prije nego što počnu radovi.
Ide li fasada prije ili poslije unutarnjih završnih radova?+
Može se izvoditi paralelno ako su objekt, prodori, stolarija i logistika spremni te vanjski rad ne ugrožava interijer. Nije nužno čekati svu unutrašnjost, ali spojevi i uvjeti fasadnog sustava moraju biti riješeni prije završne žbuke.
Kada se knauf smije zatvoriti s druge strane?+
Nakon što su ugrađene i pregledane predviđene instalacije, izolacija, ojačanja i revizijski otvori. Korisno je napraviti fotografsku evidenciju. Točan sastav i kontrola ovise o projektu i zahtjevima odabrane pregrade ili stropa.
Ide li bojanje prije ili poslije keramike?+
Priprema i dio bojanja mogu prethoditi keramici u drugim zonama, ali u istoj prostoriji redoslijed ovisi o detaljima i zaštiti. Keramika traži završenu podlogu i hidroizolaciju, a konačne soboslikarske korekcije praktične su nakon prašnjavih radova i montaža.
Kako znati je li estrih dovoljno suh za sljedeći sloj?+
Izgled nije pouzdan pokazatelj. Vlažnost se provjerava metodom prikladnom estrihu i završnoj oblozi, prema zahtjevima proizvođača sustava. Potrebni uvjeti razlikuju se prema materijalu, debljini, prostoru i načinu sušenja.
Koji je najčešći uzrok probijanja roka završnih radova?+
Često nije sporost jedne ekipe, nego nespremna podloga, kasna odluka o materijalu, neusuglašene instalacije ili izostanak vremena sušenja. Plan s kontrolnim točkama i statusima zona rano pokazuje gdje nedostaje preduvjet.
